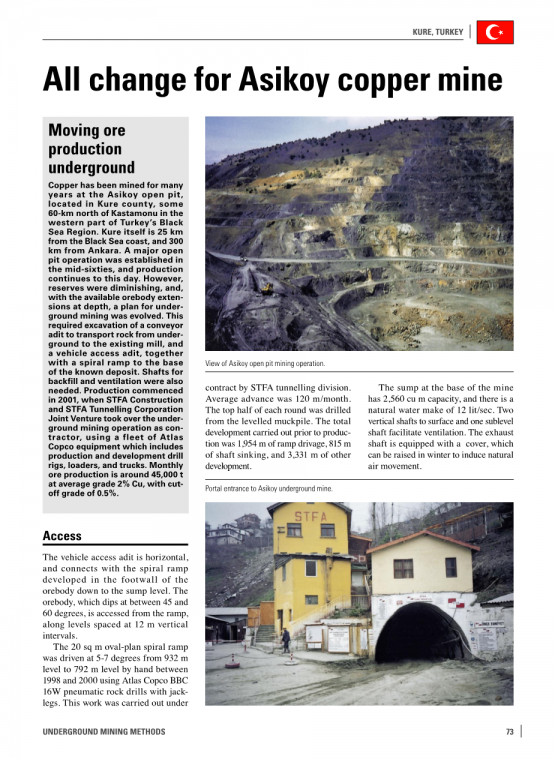

土耳其Kure
Asikoy铜矿的所有变化
将矿石生产转移到地下
铜矿已在位于土耳其黑海地区西部卡斯塔莫努以北约60公里处的库尔县的Asikoy露天矿开采多年。Kure酒店距离黑海海岸有25公里,距离安卡拉有300公里。在六十年代中期建立了一个主要的露天矿场,生产一直持续到今天。然而,储量正在减少,并且随着可用的矿体扩展深度,地下采矿的计划也在不断掘进。这需要挖掘输送机,以便将岩石从地下输送到现有的轧机,以及车辆通道,以及螺旋坡道到已知矿的底部。竖井还需要回填和通风。生产始于2001年,当时STFA 建筑和STFA 隧道集团合资企业作为承包商接管了地下采矿作业,使用阿特拉斯·科普柯设备,包括生产和开发钻机,装载机和卡车。每月矿石产量约为45,000吨,平均品位为2%Cu,品位下限为0.5%。
Asikoy露天开采矿操作全景
平均进尺为120米/月。每段的上半部分是从平整的废石堆钻出来的。在生产之前进行的开拓工作是1,954米的斜坡掘进,815米的竖井钻进和3,331米的其他巷道开拓。
矿井底部的水槽容量为2,560立方米,天然水量为12升/秒。两个竖井到表面和一个分段平巷便于通风。出风井配有一个盖子,可以在冬天升起,以引起自然空气流动。
。
Asikoy地下矿井入口。
入口
车道入口是水平的,并且与在矿体下盘中形成的螺旋坡道连接到巷道掘进水平面。矿体的倾角在45到60度之间,从斜坡道进入,沿着垂直间隔12米的平面。
在1998年至2000年期间,使用阿特拉斯·科普柯BBC 16W气腿试气动凿岩机,20平方米的椭圆形螺旋坡道从932米水平到792米水平被驱动5-7度。这项工作是由STFA隧道师根据合同进行的。
土耳其Kure

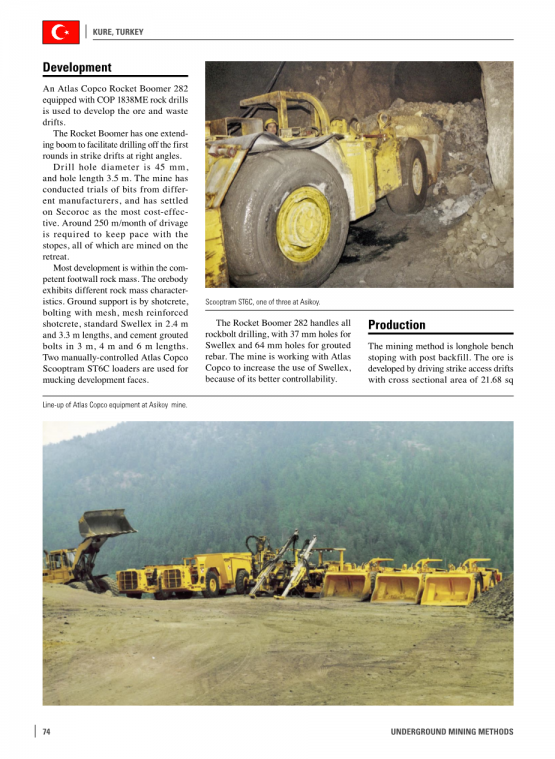

掘进
配备COP 1838ME凿岩机的阿特拉斯·科普柯282型凿岩台车用于开拓矿床和废石场。
Rocket Boomer凿岩台车有一个伸展臂,便于以合适的角度在第一分段的走向平巷中钻孔。
钻孔直径为45 mm,孔长为3.5 m。该矿已经对来自不同制造商的钻头进行了试验,并且已经确定Secoroc潜孔凿岩机是最具成本效益的。为了跟上采场的步伐,需要大约250米/月的进尺,所有这些都采用后退式开采。
大多数开发都在坚固的下盘岩体内。矿体表现出不同的岩体特征。地面支护采用喷射混凝土,锚网支护,网状钢筋喷射混凝土,2.4 m和3.3 m长度的标准Swellex锚杆支护,以及3 m,4 m和6 m长度的水泥灌浆螺栓。两台手动控制的阿特拉斯·科普铲运机ST6C装载机用于挖掘开发面。
Asikoy矿的三台ST6C型铲运机之一
Rocket Boomer 282台车处理所有 |
生产 |
岩石钻孔,37毫米孔 |
|
采矿方法是深孔爆破回采 |
|
Swellex锚杆和64 mm孔用于浇筑 |
|
钢筋。该矿正在与阿特拉斯 |
矿柱。矿石是通过掘进 |
科普柯增加使用Swellex锚杆, |
走向平巷开发的,巷道的 |
因为它具有更好的可控性。 |
截面积为21.68平方英尺 |
Asikoy矿的阿特拉斯·科普铲运装置
沿着下盘接触面,或在矿体的中心。通过矿体走向,在矿体上盘或下盘掘进7米宽x 4.5米高的最低水平巷道来进行采场准备。这些巷道的长度各不相同,取决于矿体的厚度。
带顶锤的阿特拉斯·科普柯Simba H1254用于采场钻探。根据矿体和采场类型,在几种模式下向下钻出直径为76 mm的爆破孔。
表面
皮带输送机
矿山更适合井下钻进,因为它们的模式最为实用,同时降低了安全风险。
在最低水平巷道末端,
Sill平巷掘进
爆
回采
Flexowell
通过深孔爆破打开一个1.5米*1.5米的天井,并将其加宽以形成自由破碎面。此后,水平巷道之间的工作台一次向掏槽爆出一到两段矿石。主要的爆炸剂是铵油炸药,可以用聚苯乙烯珠子稀释成型孔,使用Powergel雷管和非电起爆。使用遥控阿特拉斯·科普柯铲运机ST6C从下部基岩层中剔除矿石。在完成在基岩层之间提取矿石之后,将采空区回填到上部基岩层的地板水平。一旦两个相邻的主要采场被充填,矿柱就可以作为二次采场进行开采。
生产采场可长达60-70米,但平均长约30米。目前,每段留有8米
使用 H1254凿岩机进行钻孔。
矿石通过
矿石
给料机 |
|
漏斗 |
皮带输送机 |
破碎机
胶合回填
从矿体到地表的生产流程。
Asikoy矿开采顺序。
开拓 |
生产钻井 |
围岩 |
围岩 |
爆破和清理岩石 |
掏槽 |
填充
围岩 围岩
土耳其Kure
在地表工作的rocket boomer 282 凿岩台车。 独特的Flexowell垂直输送机安装。
间柱,提升机高4.5米。最新的采场位于894米水平至912米水平之间,高度为12米,采场尺寸会越来越大。
围岩处理
直径2.5米的放矿溜井也使用Rocket Boomer 282凿岩台车进行深孔钻孔,或手工打钻。804水平的矿石通过溜井运输到地下破碎机。直径为10厘米的碎矿石沿着传送带传送到给料器,并进入792水平的Flexowell垂直传送带系统。平均倾角为8度的主要输送机将矿石输送到地面初碎机
出口。
培训
这是SFTA参与的第一次采矿作业,作为土耳其唯一的机械化矿山,该公司非常重视教育和培训。阿特拉斯·科普柯对矿山教员进行了培训,并对SFTA公司职员进行了培训,为每个人提供矿山特定教育,每个人每三个月开一次课。作业人员的平均年龄约为30岁,而且大多数人都在该集团一起工作多年。
矿井里有140名员工。总共有13名工程师进行生产和操作。阿特拉斯·科普柯与矿山的设备签订了维护合同,并为每一名维修工提供由操作车间。
致谢
阿特拉斯·铜矿感谢Asikoy铜矿的管理层有机会参观该项目。特别感谢项目经理Kenan Ozpulat和首席矿山工程师Serkan Yuksel在现场和图纸方面提供的帮助。
。
在Asikoy矿有四个竖井用于充填,其中有三个暗竖井。
回填采空区用到两种类型的填充物。这些是固体岩石填充(CRF)和废石胶结填充(WF)。水泥含量为5%(重量)的CRF用于回填主要采场。二级采场是废物填充。MT2000矿车用于两种类型的回填。
SFTA签订了一份为期10年的合同,以每吨固定价格每月生产3万吨铜品为2%的矿石,但去年生产了414,000吨。的矿石被集中起来,由卡车运到距离大约25公里的Inebolu港口,从那里运到位于Samsun的冶炼厂,沿着黑海岸向外
Minetruck MT2000将胶结充填物运送到主要采场中。
76 地下采矿方法
智利El Soldado
El Soldado的采矿挑战
综合运作
El Soldado是一个露天开采、地下开采、选矿、冶炼综合运营的矿山。为了增加地下开采生产量,El Soldado在1983年引入了改良后的分段矿房采矿发啊。六年后,该矿的露天矿区投入生产,为矿山的复杂性为地质技术和矿山设计团队带来了难题. .如今,工程师们正在研究更符合这座矿山多样的布局和复杂的岩性条件、繁杂的空穴、多向原岩应力的地下采矿方法。必须把开采储量对地表作业的影响降到最低。作为阿特拉斯·科普柯钻井平台的忠实用户,该矿山采用Rocket Boomer M2 Cs凿岩台车进行开发,Simba M6 Cs凿岩台车用于生产,这些设备都高度计算机化。
埃尔索尔达多露天矿场的阿特拉斯·科普柯ROC L8履带式起重机。
历史
位于智利的El Soldado和Los Bronces铜矿以及Chagres冶炼厂由Compantilde;iacute;a Minera Disputada de las Condes经营。
除了作为一家成功的矿业公司,Disputada集团在1999年成为第一家获得智利国家环境奖的工业公司,并被认为在环保实践方面具有权威地位和环境管理的超高标准。
Disputada每年生产约25万吨铜。2002年,Anglo American plc同意从埃克森美孚收购Disputada,除了与其他智利铜矿集团如Dona Ineacute;sdeCollahuasi和Mantos Blancos矿山,提供显着的协同作用外,还大幅提升了主要金属产品组合的质量。
El Soldado矿位于圣地亚哥西北132公里处,位于Coastal山脉的西坡,海拔约830米。El Soldado生产约64,000吨铜精矿和5,000吨阴极铜,其储量估计为1.15亿吨品位为1.0%的铜矿。
El Soldado的员工总数不到280人,其中三分之一在地下矿山工作。
其中,24名技术人员从事维修工作。该矿在周一至周五以3班制工作,每班8小时。
El Soldado的开采始于1842年。自1978年埃克森矿业公司收购该矿山以来,通过地下子层开放式开采方法开采了约7000万吨含1.8%铜的矿石。1989年,El Morro露天矿开始生产,将产量提高到目前的18,000吨/天。今天,地下矿提供的不到30%
71° |
70° |
|||
士兵 |
||||
查格雷斯 |
洛杉矶 |
|||
Quillota的 |
N |
|||
南部的aamericica |
||||
A |
||||
瓦尔帕莱索 |
I |
33° |
||
洛杉矶队 |
T |
|||
N |
||||
E |
||||
G |
||||
智利
英语原文共 35 页 |
以上是毕业论文外文翻译,课题毕业论文、任务书、文献综述、开题报告、程序设计、图纸设计等资料可联系客服协助查找。
